6月23日,宁储孙家滩11.5兆瓦分散式风电项目并网工作进入验收准备阶段,国网吴忠供电公司工作人员提前制定详细并网方案,确保该项目后期顺利并网。
宁储孙家滩分散式风电项目本期建设容量为11500千伏安兆瓦,安装2台6.25兆瓦风机发电机组。项目通过配置2台7000千伏安箱变,升压到35千伏后汇集接入新建的35千伏开关站,线路总长度24.8千米。

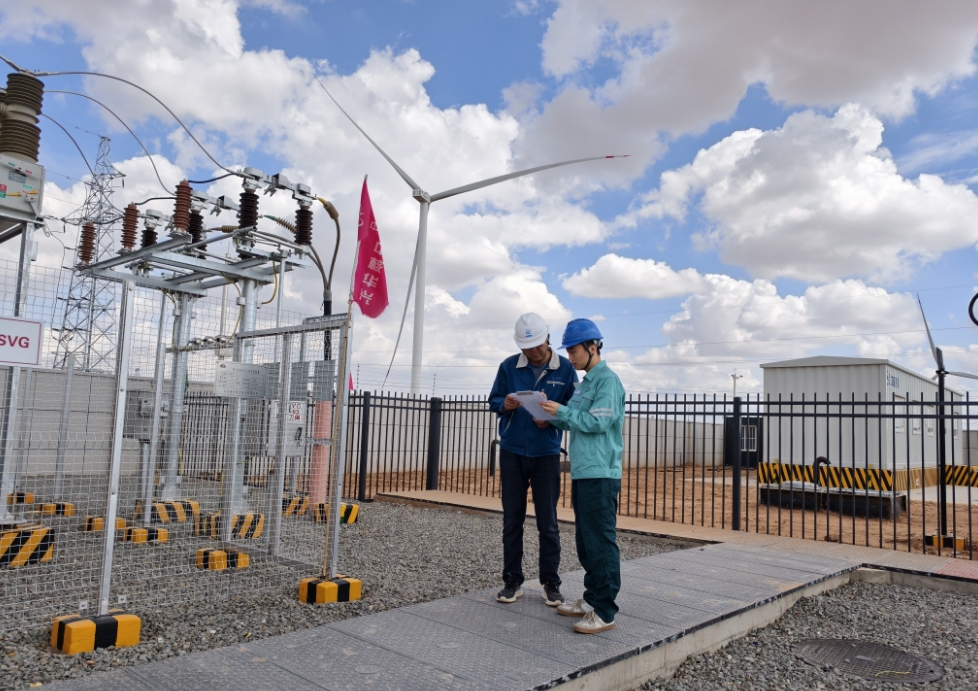

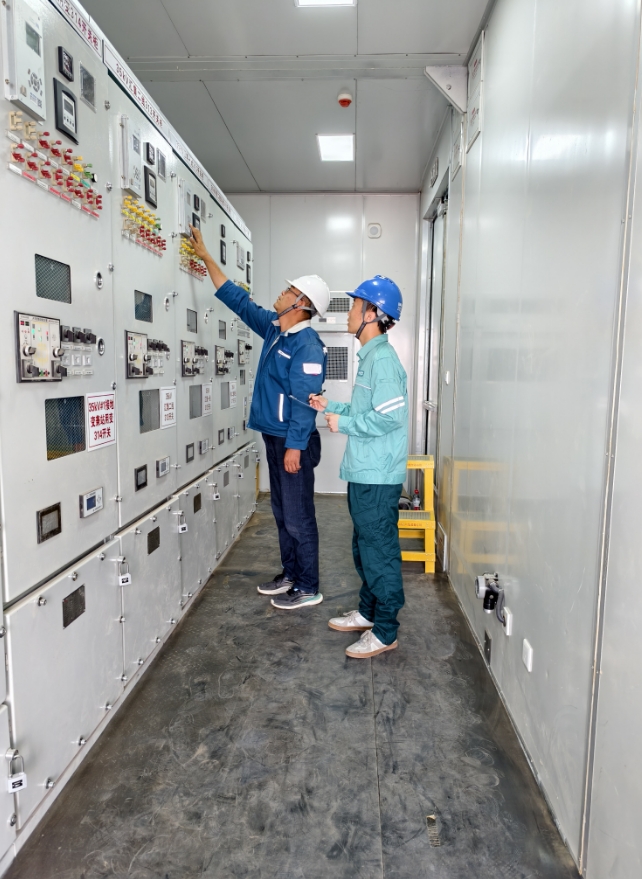

为做好该项目并网验收工作,确保风电项目“零缺陷”并网运行,该公司多次与项目技术人员进行交流、对接,多次到风电现场勘察工程建设情况,对厂内继电保护、远程通信、自动化及运行提出合理化建议,积极指导项目建设、调试,及时帮助协调解决工程难题。公司组建专家队伍积极制定孙家滩风电项目验收工作方案,将验收工作分为预验收、并网前基本条件确认和并网后系统验收三个阶段进行。预验收严格实施并网前现场验收条件要求,针对验收发现的问题下发反馈受电工程初验缺陷整改通知单,并组织专业人员对相关问题进行整改。
下一步,国网吴忠供电公司将继续深化“获得电力”改革成效,持续优化智能电网架构,完善新能源高效接入服务体系,为地方经济绿色低碳发展注入动能。(徐友军)
